Kupujesz działkę, a odziedziczasz problem. To nie jest rzadki scenariusz. Europejska Agencja Środowiska szacuje, że w Unii Europejskiej istnieje około 2,8 mln potencjalnie zanieczyszczonych terenów. To ważny sygnał dla rynku: „działka z historią” nie jest wyjątkiem, ale realnym elementem krajobrazu inwestycyjnego.
W praktyce oznacza to jedno: ocena terenu nie może kończyć się na lokalizacji, cenie i parametrach planistycznych. O bezpieczeństwie inwestycji równie mocno decydują czynniki, których nie widać na pierwszy rzut oka – historia terenu, warunki gruntowo-wodne, potencjalne zanieczyszczenia i ryzyka środowiskowe. To one później wpływają na technologię, dokumentację, harmonogram i budżet projektu.
Z tego artykułu dowiesz się:
- dlaczego sama lokalizacja nie wystarczy do oceny bezpieczeństwa inwestycji,
- jakie ryzyka najczęściej zostają pominięte na etapie przygotowania projektu,
- kiedy ryzyko gruntu zaczyna wpływać na dokumentację, technologię i harmonogram,
- jak uporządkować ryzyko przed startem inwestycji,
- co warto sprawdzić przed rozpoczęciem projektu.
Sama lokalizacja nie wystarczy
W wielu projektach nadal obowiązuje podejście minimalistyczne. Sprawdzana jest księga wieczysta, przeznaczenie terenu, czasem pojawia się ogólna opinia geotechniczna. Formalnie wszystko się zgadza, więc temat gruntu uznawany jest za zamknięty.
To założenie bywa kosztowne. Minimum formalne nie daje pełnego obrazu ryzyka. Właśnie poza nim najczęściej ukrywają się czynniki, które później wracają jako zmiana sposobu posadowienia, korekty projektu, dodatkowe decyzje i uzgodnienia, wzrost CAPEX albo wydłużenie przygotowania inwestycji. Z punktu widzenia inwestora liczy się nie tylko to, czy działka wygląda dobrze dziś, ale czy projekt da się na niej przeprowadzić bez utraty kontroli nad czasem i budżetem.
Co najczęściej zostaje pominięte?
Przed rozpoczęciem inwestycji warto uporządkować pięć podstawowych obszarów ryzyka:
- Historię terenu – wcześniejsze funkcje przemysłowe, składowe lub transportowe mogą oznaczać zanieczyszczenia albo odpady ukryte pod powierzchnią,
- Warunki gruntowo-wodne – torfy, nasypy niekontrolowane, słaba nośność gruntu czy wysoki poziom wód mogą wymusić zmianę technologii i zwiększyć zakres robót,
- Potencjalne zanieczyszczenia – ich brak bywa założeniem, a nie wynikiem analizy,
- Ryzyka proceduralne – braki w rozpoznaniu wracają później jako pytania organów, uzupełnienia dokumentacji i wydłużenie ścieżki formalnej,
- Wpływ na finansowanie i wartość projektu – ryzyka środowiskowe coraz częściej wpływają także na tempo decyzji i możliwość prowadzenia projektu zgodnie z założeniami.
Kiedy ryzyko gruntu zaczyna wpływać na projekt?
Znacznie wcześniej, niż zwykle się zakłada – nie na etapie robót, ale już wtedy, gdy zespół podejmuje decyzje projektowe i formalne bez pełnych danych o terenie.
W praktyce dzieje się to najczęściej w czterech momentach:
- Na etapie założeń inwestycji – gdy inwestor i projektanci pracują na założeniach, a nie na danych,
- Przy przygotowaniu dokumentacji – gdy braki wracają jako pytania organów, uzupełnienia i wydłużenie procedur,
- Przy doborze technologii – gdy konieczna staje się zmiana posadowienia, odwodnienia, zakresu robót ziemnych albo zabezpieczeń środowiskowych,

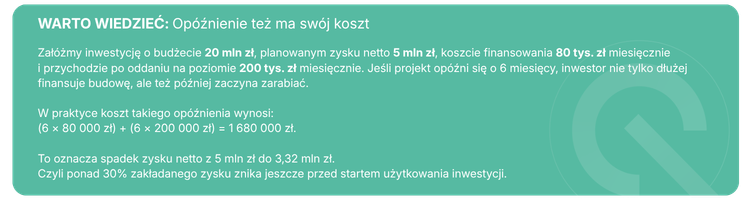

- W harmonogramie i budżecie – gdy opóźnienie uruchamia koszt finansowania, presję na CAPEX, utracony przychód i spadek rentowności projektu.
Im wcześniej wychodzi problem z gruntem, tym większa szansa na korektę założeń i technologii. Im później, tym mniej miejsca na optymalizację, a więcej na ograniczanie strat.

Od screeningu do decyzji: jak naprawdę porządkować ryzyko przed startem inwestycji?
Żeby nie dopuścić do sytuacji, w której problem z gruntem wraca dopiero na etapie dokumentacji, technologii albo harmonogramu, ryzyko trzeba porządkować warstwowo. Nie każde narzędzie pełni tu tę samą rolę. Jedne pomagają szybko ocenić, czy działka wymaga dalszej analizy. Inne pozwalają dokładnie sprawdzić teren i przełożyć dane na decyzję inwestycyjną. Jeszcze inne porządkują formalną ścieżkę projektu.

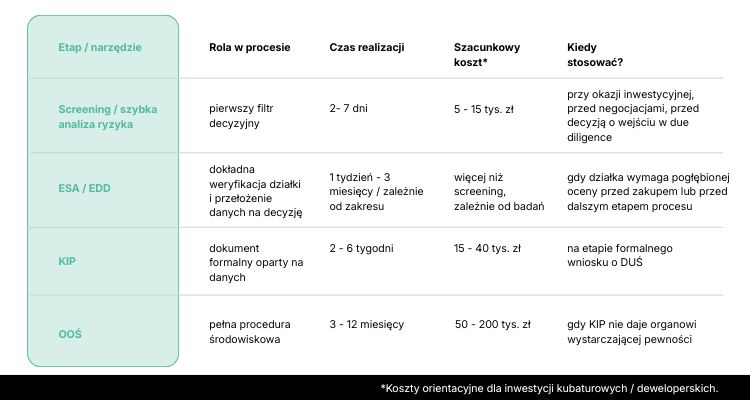

Oś 1 – decyzyjna
Pierwszym poziomem jest screening, czyli szybkie przesiewowe sprawdzenie gruntu. To zautomatyzowana analiza oparta na danych historycznych i archiwach geologicznych, rejestrach środowiskowych i hydrogeologicznych oraz analizie map, zdjęć satelitarnych i planów ochrony przyrody. Screening nie wymaga wejścia w teren ani udziału zespołu badawczego na działce, dlatego pozwala uzyskać pierwszy sygnał bardzo szybko – zwykle w 48 godzin do 7 dni. To rozwiązanie szczególnie ważne tam, gdzie liczy się czas: przy okazjach inwestycyjnych, negocjacjach albo wstępnej ocenie działki przed wejściem w pełny proces due diligence.
Drugim poziomem są EDD i ESA, czyli dokładna weryfikacja działki.
ESA (Environmental Site Assessment) dostarcza danych o stanie terenu: jego historii, potencjalnych źródłach zanieczyszczeń, a w razie potrzeby także o wynikach badań gruntu i wód gruntowych.
EDD (Environmental Due Diligence) odpowiada z kolei na pytanie, co te dane oznaczają dla inwestycji: dla budżetu, harmonogramu, procedur i samej decyzji transakcyjnej. Najprościej: ESA daje dane, a EDD pomaga przełożyć je na decyzję.

Oś 2 – proceduralna
Na ścieżce formalnej kluczowym dokumentem jest KIP, czyli Karta Informacyjna Przedsięwzięcia. Nie jest ona alternatywą dla screeningu, EDD czy ESA, ale dokumentem, który powinien być zasilony rzetelnymi danymi. Screening może dać pierwszy filtr i pomóc szybko ocenić, czy temat wymaga pogłębienia. EDD i ESA dostarczają natomiast dokładniejszych danych, które wzmacniają KIP i zwiększają szansę na bardziej przewidywalny przebieg procedury.
OOŚ, czyli ocena oddziaływania na środowisko, nie jest odrębnym „wyborem inwestora”, ale skutkiem niewystarczającej pewności po stronie urzędu. Jeśli KIP nie daje wystarczających podstaw do oceny inwestycji, organ może zażądać pełnej OOŚ. A to oznacza dodatkowe miesiące, koszty i większe ryzyko dla harmonogramu. Dlatego najtańszym momentem na porządkowanie ryzyka jest ten, w którym inwestor może jeszcze działać na podstawie danych – zanim procedura zacznie działać przeciwko projektowi.

Checklista: co warto sprawdzić przed rozpoczęciem projektu?
Jeśli spojrzeć na cały proces z perspektywy inwestora, wniosek jest prosty: im wcześniej ryzyko zostanie nazwane i uporządkowane, tym większa szansa, że projekt utrzyma kontrolę nad budżetem, harmonogramem i procedurami. Dlatego przed wejściem w kolejne etapy przygotowania inwestycji warto przejść przez kilka podstawowych punktów kontrolnych.
- historię użytkowania terenu i potencjalne źródła zanieczyszczeń,
- warunki gruntowo-wodne oraz ich wpływ na technologię i budżet,
- ryzyka środowiskowe, które mogą uruchomić dodatkowe procedury,
- wpływ tych ryzyk na harmonogram i koszt czasu,
- znaczenie danych środowiskowych dla finansowania i przyszłej wartości projektu.
To właśnie na tym etapie rozstrzyga się, czy projekt utrzyma pierwotne założenia, czy zacznie tracić przewidywalność jeszcze przed rozpoczęciem budowy. W dojrzałym modelu przygotowania inwestycji grunt nie jest tłem projektu, ale jednym z kluczowych parametrów jego ryzyka, wykonalności i opłacalności. Dlatego wczesne rozpoznanie warunków terenowych i środowiskowych nie jest kosztem na zapas – w praktyce bywa jednym z najtańszych sposobów ochrony inwestycji.
